航空城高压走廊电力杆迁工程顺利完成

\

    6月30日上午,220KV云团线如期送电,这标志着航空城近12公里长的高压走廊电力杆迁工程,仅用了三个多月时间就顺利完成,创造了株洲市高压电力杆迁的新速度。

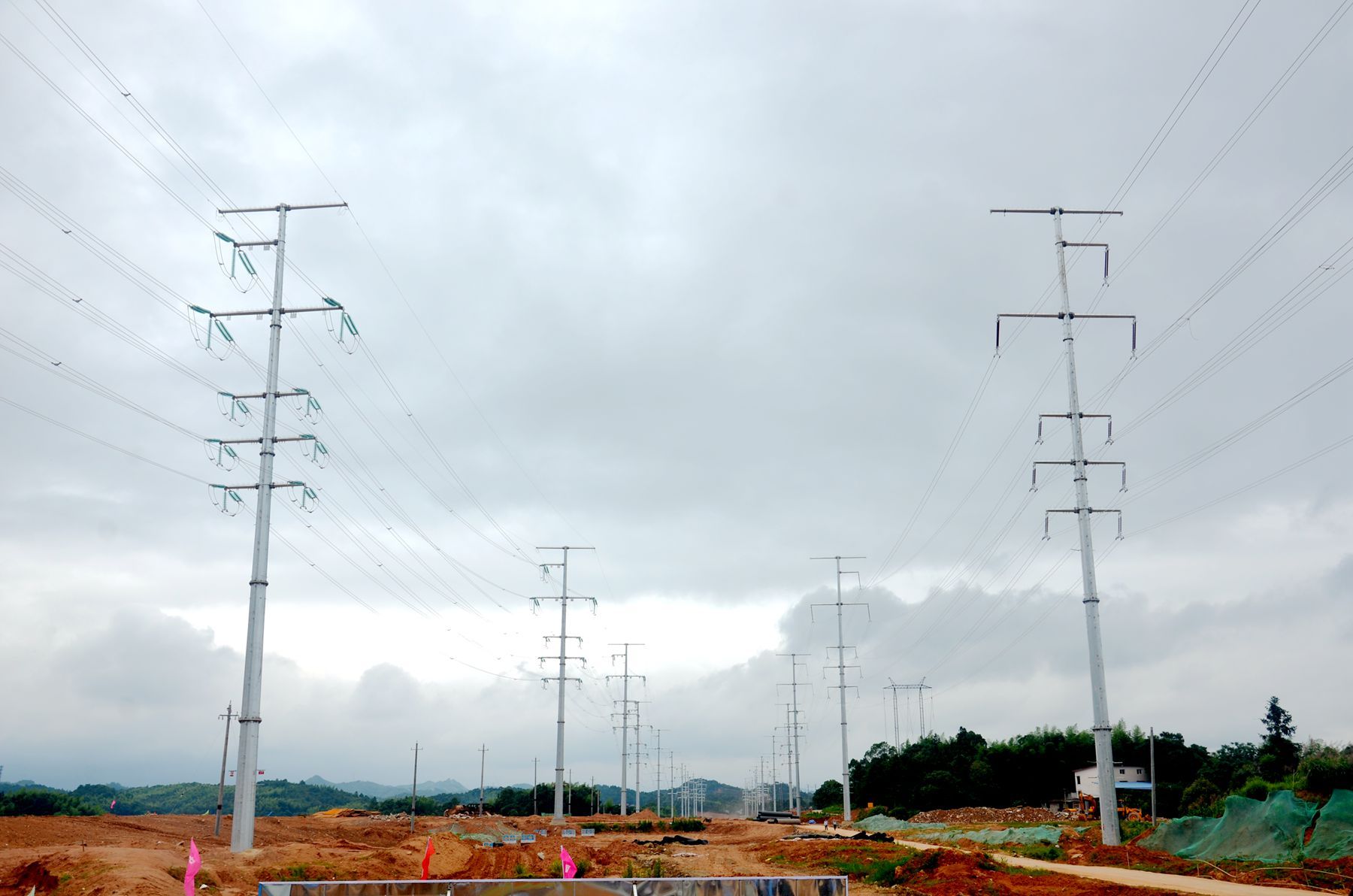

    航空城高压走廊电力杆迁工程涵盖220KV桂团线和220KV云团线两条线路改造,总长12公里,总投资约9000万元,须新建84个高压杆塔,线路经过芦淞区的白关镇、董家塅街道办事处和株洲县的渌口镇等三个乡镇十多个村组。项目自今年3月份启动以来,由于点多面广,时间紧迫,协调难度大,高压杆迁任务十分艰巨。

    为了确保项目顺利完成,业主单位新芦淞集团高度重视,把航空城高压电力杆迁工作作为当前核心工作来抓,制定了实施计划、倒排了工期进度、强化了督察管理。同时,新芦淞集团与株洲市电力局、芦淞区征管办等相关职能部门一起多次赴株洲县协调,争取最大力度支持。加之3月份以来的雨季,给现场施工带来很大不便,新芦淞集团采取一切可行措施,多次优化施工方案,主要领导深入现场指挥调度,确保了项目进度,使高压杆迁工作取得了重大突破。

    今年6月5日,220KV桂团线按既定时间完工并成功送电,6月中旬,220KV云团线高压杆塔架线成功,6月30日如期送电,“12公里长的高压杆线改迁,正常完成时间需要8个月,而我们克服了地质环境差、自然天气恶劣、协调矛盾复杂等困难,仅用了三个多月时间就全部完成了,这创造了株洲市高压电力杆迁的新速度,”负责此次高压杆线改迁的新芦淞集团董事长骆先辉说,“这得益于市、区两级政府的高度重视,得益于乡镇、村组等相关部门的鼎力支持,得益于业主单位、施工单位、监理单位的日夜奋战,才能这么快完成工作任务。”

    据介绍,该线路的迁移有利于航空城的整体开发和周边项目的加快建设,提高了航空城土地利用率,极大提升了新城形象。(办公室  刘斌)
